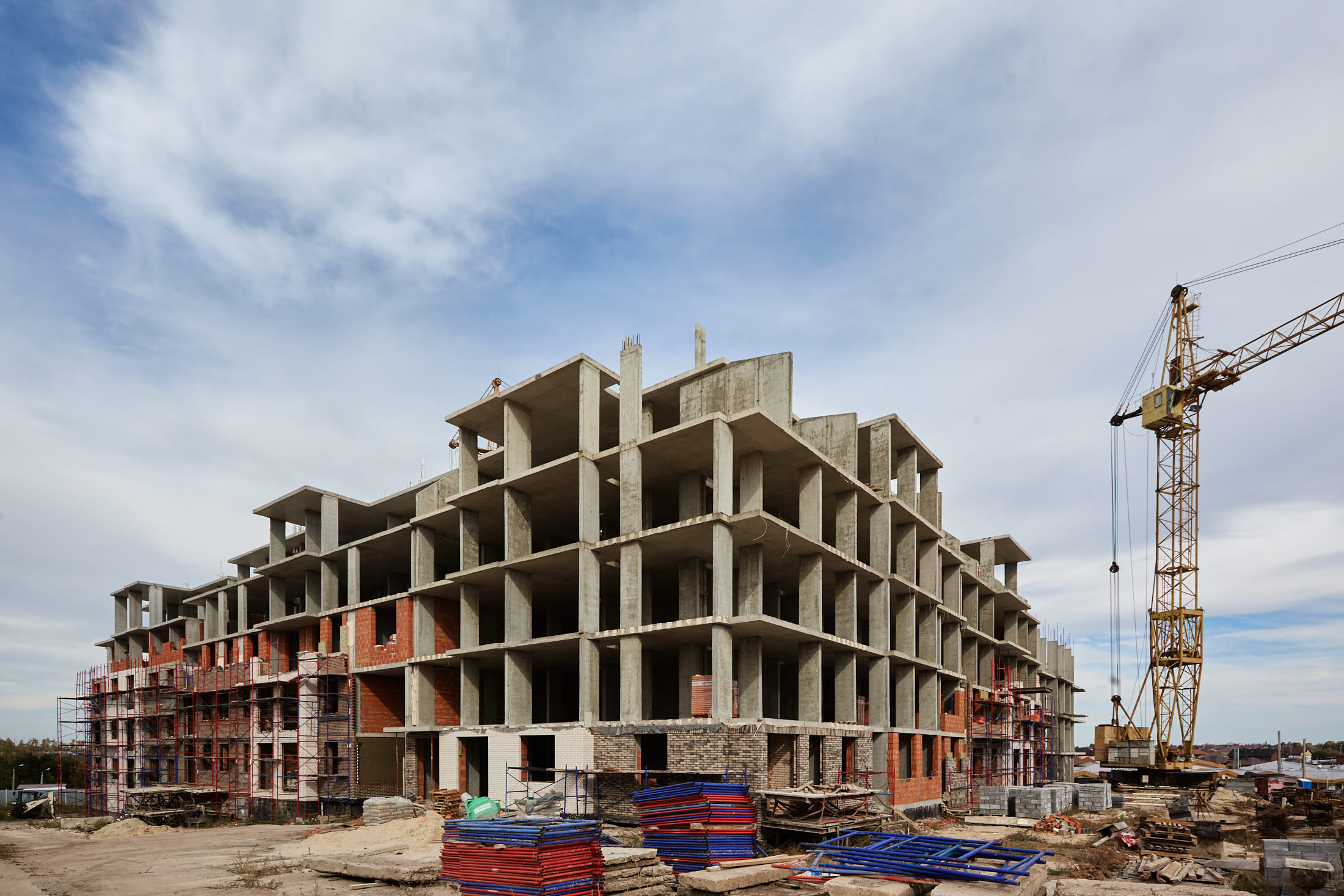

Новости со стройплощадки ЖК
«Южные резиденции»
Работы выполняются согласно установленному графику строительства.
На секции 1
Завершены земельные работы.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья.
Завершились все монолитные работы на всех этажах.
Завершены кладочные работы в техническом подполье.
Завершены электротехнические работы в техническом подполье.
Завершен монтаж асбестовых дымоходных и приточных труб.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен на 1-м этаже.
Завершилась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 1-го этажа.
Началась кладка керамических блоков внешних стен и перегородок внутренних стен на 2-м этаже.
На секции 2
Завершены земельные работы.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья.
Завершились все монолитные работы на всех этажах.
Завершены кладочные работы в техническом подполье.
Завершены электротехнические работы в техническом подполье.
Завершен монтаж асбестовых дымоходных и приточных труб.
Завершена все кладочные работы на 1-м этаже.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен на 2-м этаже.
Завершилась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 2-го этажа.
Началась и продолжилась кладка керамических блоков внешних стен и перегородок внутренних стен на 3-м этаже.
Завершены электротехнические работы на 1-м этаже.
Начались электротехнические работы на 2-м этаже.
На секции 3
Завершены земельные работы.
Залита несущая фундаментная плита.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья (цокольного этажа).
Начинаются кладочные работы в техническом подполье (цокольном этаже).
Завершились все монолитные работы на уровне технического подполья (цокольного этажа) и c 1-го по 3-й этажи.
Завершен монтаж арматуры и сборка опалубки под заливку бетоном горизонтальной несущей плиты между 4-м и 5-м этажами.
Производится заливка бетоном горизонтальной несущей плиты между 4-м и 5-м этажами.
Началось выставление опалубки и монтаж арматуры под заливку бетоном вертикальных колонн, лифтовой шахты и лестничных маршей 5-го этажа.
На секции 4
Завершены земельные работы.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья (цокольного этажа).
Завершились все монолитные работы на всех этажах.
Завершены кладочные работы в техническом подполье (цокольном этаже).
Завершены электротехнические работы в техническом подполье (цокольном этаже).
Завершен монтаж асбестовых дымоходных и приточных труб.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен на 1-м этаже.
Pfdthibkfcm облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 1-го этажа.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен на 2-м этаже.
Началась и продолжается кладка керамических блоков внешних стен и перегородок внутренних стен на 3-м этаже.
Началась и продолжается кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 2-го этажа.
Завершены электротехнические работы на 1-м этаже.
Начались электротехнические работы на 2-м этаже.
На секции 5
Завершены земельные работы.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья (цокольного этажа).
Завершились все монолитные работы на всех этажах.
Завершены кладочные работы в техническом подполье (цокольном этаже).
Завершены электротехнические работы в техническом подполье (цокольном этаже).
Завершен монтаж асбестовых дымоходных и приточных труб.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен на 1-м этаже.
Завершилась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 1-го этажа.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен на 1-м этаже.
Началась и продолжается кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 2-го этажа.
Началась и продолжается кладка керамических блоков внешних стен и перегородок внутренних стен на 3-м этаже.
Завершены электротехнические работы на 1-м этаже.
Начались электротехнические работы на 2-м этаже.
На секции 6
Завершены земельные работы.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья (цокольного этажа).
Завершились все монолитные работы на всех этажах.
Завершены кладочные работы в техническом подполье (цокольном этаже).
Завершены электротехнические работы в техническом подполье (цокольном этаже).
Завершен монтаж асбестовых дымоходных и приточных труб.
Завершены работы по монтажу системы вентиляции.
Завершены все кладочные работы с 1-го по 3-й этажи.
Завершается кладка керамических блоков внешних стен и перегородок внутренних стен на 4-м этаже.
Продолжается кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 4-го этажа.
Началась и продолжается кладка керамических блоков внешних стен и перегородок внутренних стен на 5-м этаже.
Завершены электротехнические работы с 1-го по 3-й этажи.
На секции 7
Завершены земельные работы.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья (цокольного этажа).
Завершились все монолитные работы на всех этажах.
Завершены кладочные работы в техническом подполье (цокольном этаже).
Завершены электротехнические работы в техническом подполье (цокольном этаже).
Завершен монтаж асбестовых дымоходных и приточных труб.
Завершены работы по монтажу системы вентиляции.
Завершена все кладочные работы с 1-го по 3-й этажи.
Завершается кладка керамических блоков внешних стен и перегородок внутренних стен на 4-м этаже.
Завершается кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен на уровне технического подполья (цокольного этажа) на 4-м этаже.
Началась и продолжается кладка керамических блоков внешних стен и перегородок внутренних стен на 5-м этаже.
Завершены электротехнические работы с 1-го по 3-й этажи.
На секции 8
Завершены земельные работы.
Выполнена гидроизоляция несущей фундаментной плиты и технического подполья.
Завершились все монолитные работы на всех этажах.
Завершены кладочные работы в техническом подполье.
Завершены электротехнические работы в техническом подполье.
Завершен монтаж асбестовых дымоходных и приточных труб.
Завершены работы по монтажу системы вентиляции.
Завершена все кладочные работы с 1-го по 2-й этажи.
Завершается кладка керамических блоков внешних стен и перегородок внутренних стен на 3-м этаже.
Завершается кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 3-го этажа.
Завершены электротехнические работы с 1-го по 2-й этажи.
