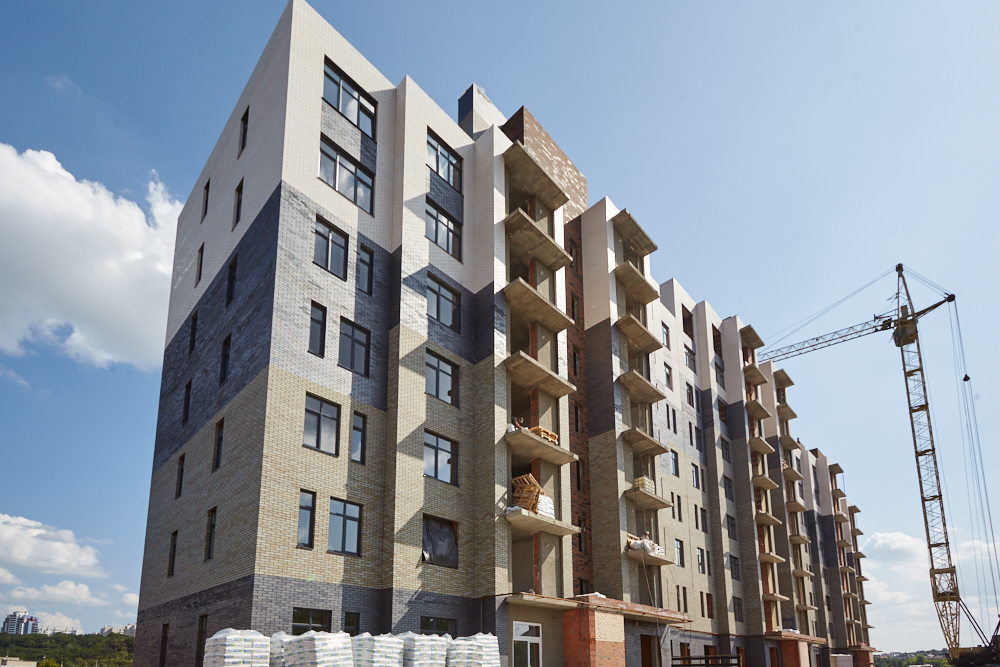

Новости со стройплощадки ЖК «
Спутник Сити»
Работы выполняются согласно установленному графику строительства.
Секция 1А
Завершены монолитные работы на всех этажах.
Завершились работы по гидроизоляции цоколя, произведена обратная засыпка грунта.
Завершен монтаж всех вентиляционных труб на всех этажах.
Завершилась все кладочные работы на всех этажах.
Завершилось утепление и оштукатуривание стен внутриподъездных лестничных пролетов на всех этажах, готовность 100%.
Завершается оштукатуривание в квартирах и местах общего пользования и квартир на всех этажах, готовность 100%.
Завершены электротехнические работы по расключению щитов на всех этажах и в техподполье, готовность 100%.
Завершились все электротехнические работы поквартирно на всех этажах, готовность 100%.
Завершены лифтовые работы, ведутся пуско-наладочные работы.
Завершен монтаж системы вентиляции, готовность 100%.
Произведена разводка систем водоснабжения и водоотведению на уровне ниже 0, в техподполье, готовность 100%.
Произведена разводка систем водоснабжения и водоотведения поквартирно на всех этажах, готовность 100%.
Произведен монтаж внешнего газопровода на фасаде, готовность 100%.
Смонтированы газовые стояки поквартирно на всех этажах, готовность 100%.
Установлены оконные блоки на всех этажах, готовность 100%.
Установлены балконные блоки на 1-м этаже.
Выполнено утепление пола 1-го этажа.
Завершены работы по устройству чистовой стяжка пола, готовность 100%.
Продолжаются кровельные работы, полностью смонтирована ливневая канализация.
Выполнена первичная гидро-паро-изоляция кровли.
Утепление завершается. Подготовка к стяжке.
Секция 1Б
Завершены монолитные работы на всех этажах.
Завершились работы по гидроизоляции цоколя, произведена обратная засыпка грунта.
Завершен монтаж всех вентиляционных труб на всех этажах.
Завершилась все кладочные работы на всех этажах.
Завершается утепление стен внутриподъездных лестничных пролетов на 5-м и 6-м этажах.
Завершены штукатурные работы в квартирах и местах общего пользования на всех этажах, готовность 100%.
Завершились все электротехнические работы поквартирно на всех этажах, готовность 100%.
Завершены электротехнические работы по расключению щитов на всех этажах и в техподполье, готовность 100%.
Завершены лифтовые работы, ведутся пуско-наладочные работы.
Завершен монтаж системы вентиляции, готовность 100%.
Завершена разводка систем водоснабжения и водоотведения на уровне ниже 0, в техподполье и с 1-го по 7-й этажи.
Завершается разводка систем водоснабжения и водоотведения поквартирно на 8-м этаже.
Произведен монтаж внешнего газопровода на фасаде, готовность 100%.
Смонтированы газовые стояки поквартирно на всех этажах, готовность 100%.
Установлены оконные блоки с 1-го по 9-й этаж.
Установлены балконные блоки на 1-м этаже.
Производится утепление пола 1-го этажа.
Начинается устройство чистовой стяжка пола.
Продолжаются кровельные работы, полностью смонтирована ливневая канализация.
Выполнена первичная гидро-паро-изоляция кровли.
Завершается монтаж слоев утепления, ведется подготовка к устройству промежуточной стяжки.
Секция 1В
Завершены монолитные работы на всех этажах.
Завершились работы по гидроизоляции цоколя, произведена обратная засыпка грунта.
Завершен монтаж всех вентиляционных труб на всех этажах.
Завершилась все кладочные работы на всех этажах.
Продолжается утепление стен внутриподъездных лестничных пролетов с 2-го по 3-й этажи.
Завершены штукатурные работы в квартирах и местах общего пользования на всех этажах, готовность 100%.
Завершились все электротехнические работы поквартирно на всех этажах, готовность 100%.
Завершены электротехнические работы по расключению щитов на всех этажах и в техподполье, готовность 100%.
Завершены лифтовые работы, ведутся пуско-наладочные работы.
Завершен монтаж системы вентиляции, готовность 100%.
Произведена разводка систем водоснабжения и водоотведению на уровне ниже 0, в техподполье, готовность 100%.
Произведена разводка систем водоснабжения и водоотведения поквартирно на всех этажах, готовность 100%.
Произведен монтаж внешнего газопровода на фасаде, готовность 100%.
Смонтированы газовые стояки поквартирно на всех этажах, готовность 100%.
Выполнено утепление пола на 1-м этаже.
Завершились работы по монтажу теплых водяных полов на 1-м этаже.
Выполнена чистовая стяжка пола на всех этажах, готовность 100%.
Установлены оконные блоки с 1-го по 8-й этаж.
Продолжаются кровельные работы, полностью смонтирована ливневая канализация.
Выполнена первичная гидро-паро-изоляция кровли.
Завершается монтаж слоев утепления, ведется подготовка к устройству промежуточной стяжки.
Проложены внутриплощадочные сети к дому: газопроводод, канализация, водопровод.
Процент выполнения работ — 90%.
