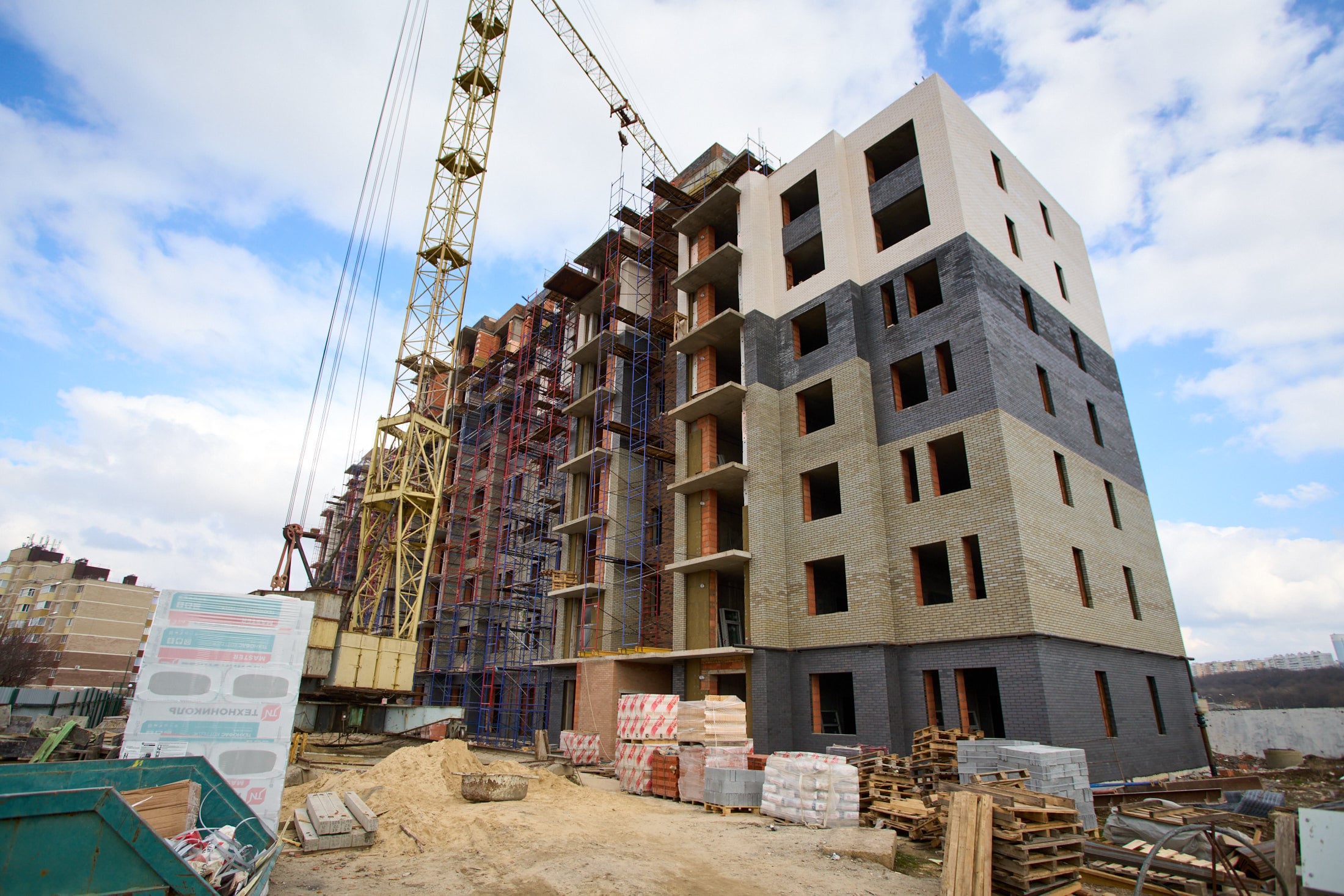

Новости со стройплощадки ЖК «
Спутник Сити»
Работы выполняются согласно установленному графику строительства.
Секция 1А
Завершены монолитные работы на всех этажах.
Завершен монтаж всех вентиляционных труб на всех этажах.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен с 1-го по 8-й этаж.
Завершилась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен с 1-го по 8-й этаж.
Началась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности вентиляционных труб на террасе 8-го этажа.
Завершена кладка кровельных парапетов.
Начинаются электротехнические работы на 8-м этаже.
Завершились электротехнические работы с 1-го по 7-й этаж, а также в подвальных помещениях.
Завершены лифтовые работы.
Завершен монтаж системы вентиляции.
Произведена разводка систем водоснабжения и канализации на уровне ниже 0, в техподполье.
Секция 1Б
Завершены монолитные работы на всех этажах.
Завершен монтаж всех вентиляционных труб на всех этажах.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен с 1-го по 8-й этаж.
Завершилась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен с 1-го по 8-й этаж.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен 9-го этажа.
Завершается кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен 9-го этажа.
Началась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности вентялиционных труб на террасе 9-го этажа.
Завершена кладка кровельных парапетов.
Завершились электротехнические работы с 1-го по 7-й этаж, а также в подвальных помещениях.
Продолжаются электротехнические работы на 8-м этаже.
Завершены лифтовые работы.
Завершен монтаж системы вентиляции.
Произведена разводка систем водоснабжения и канализации на уровне ниже 0, в техподполье.
Начались штукатурные работы на первом этаже.
Секция 1В
Завершены монолитные работы на всех этажах.
Завершен монтаж всех вентиляционных труб на всех этажах.
Завершилась кладка керамических блоков внешних стен и перегородок внутренних стен с 1-го по 8-й этаж.
Завершилась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности внешних стен с 1-го по 8-й этаж.
Началась кладка облицовочного кирпича с одновременным устройством утеплителя по всей укрываемой поверхности вентиляционных труб на террасе 8-го этажа.
Завершена кладка кровельных парапетов.
Начинаются электротехнические работы на 8-м этаже.
Завершились электротехнические работы с 1-го по 7-й этаж, а также в подвальных помещениях.
Завершены лифтовые работы.
Завершен монтаж системы вентиляции.
Произведена разводка систем водоснабжения и канализации на уровне ниже 0, в техподполье.
Начались штукатурные работы на первом этаже.
Началась установка оконных блоков с 1-го по 6-й этаж.
Произведен монтаж внешнего газопровода на фасаде.
